230天攻堅!北京首個小型盾構電力隧道全線貫通
發布時間:2025-05-30? 瀏覽量: ?

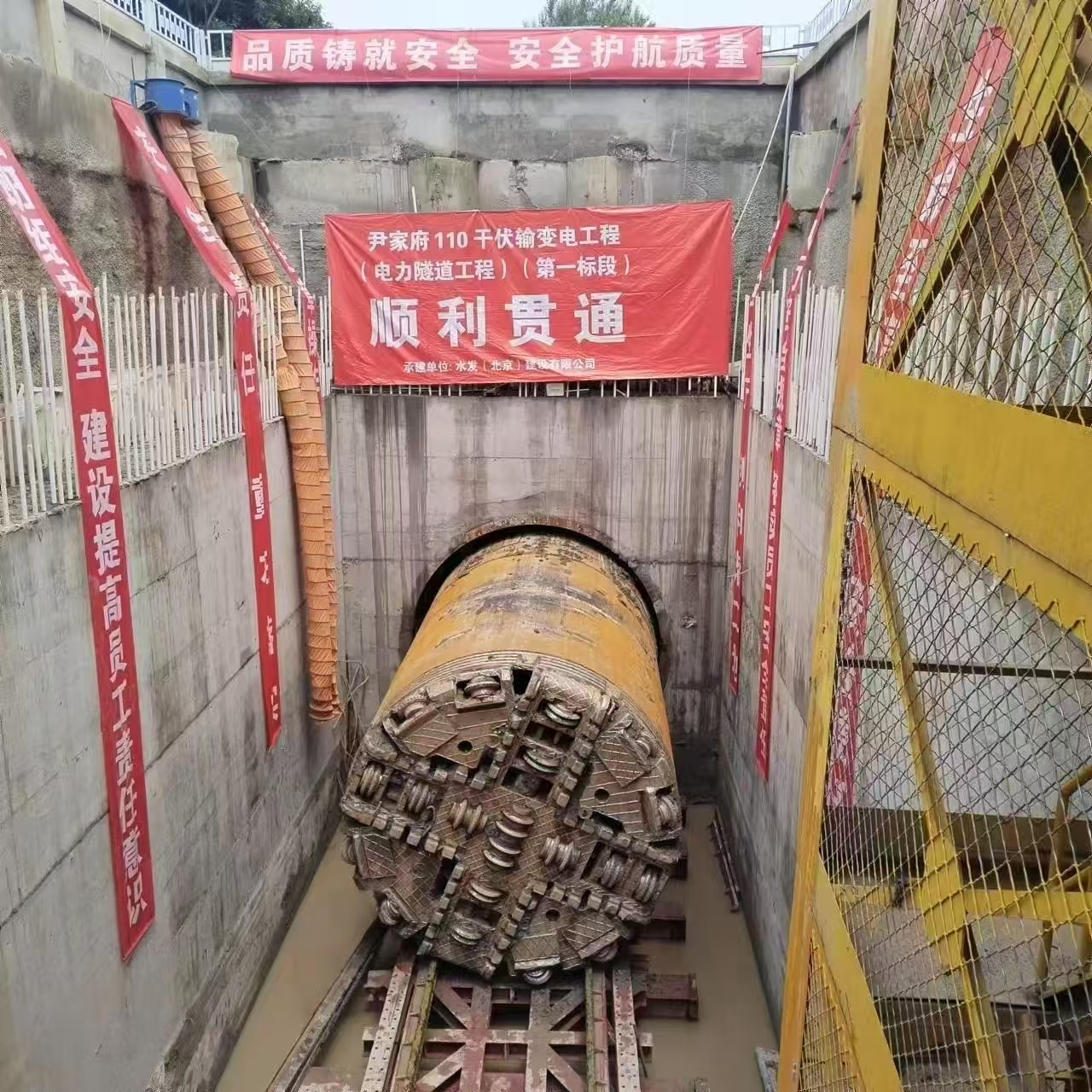

近日,由北京建設承建的尹家府 110 千伏輸變電工程(電力隧道工程)第一標段傳來捷報!歷經 230 天緊張施工,隨著盾構機刀盤破壁而出,該標段全線順利貫通,迎來項目建設關鍵節點。此項目為北京市首個應用小型盾構技術的隧道工程,采用刀盤直徑 3.74 米盾構機,全長 1508 米,總投資約 7900 萬元。

在項目建設進程中,地質條件尤為復雜,盾構區間內,大量強度達 80 - 120MPa 的堅硬巖層分布,占比超隧道總長的 35%,硬巖掘進效率與設備損耗控制成為核心技術難題。面對這一瓶頸,北京建設項目團隊迅速啟動“技術攻關響應機制”,組建跨專業技術小組,開展多輪 PDCA 循環專題研討。團隊以地質勘察報告為依托,全方位剖析地下環境,精準掌握巖層特性。經刀盤配置正交試驗,創新采用“分區耐磨合金鑲嵌+變頻驅動刀組”方案,大幅提升盾構機在硬巖地層的設備效能轉化率。同時,依托實時數據檢測,動態調控關鍵參數,在確保施工安全的同時,實現了硬巖地層施工效率的最大化,成功攻克硬巖掘進難題。
目前,工程已順利轉入電纜安裝及附屬工程建設階段。按照規劃,這條深埋地下的“電力動脈”將于2025年正式投入運營。下一步,北京建設將繼續秉持精益求精的工匠精神,持續深耕技術創新,科學統籌施工安排,全力沖刺盾構后續施工節點,為項目高質量交付提供堅實保障。(供稿人:張沛?zhèn)悾?/p>
